2018年3月国际医学各项目最新进度一览

来源:国际医学

新时代的琴弦
奏响奋进旋律
又是一年上元节
星如雨,灯如昼
照亮前程锦绣
春播待金秋

新征程前行路上
国际医学一马当先
四大项目早部署
科学规划进度
强化精细管理
不负芳华争朝夕

你追我赶
争先创优
且下一番绣花功夫
将精品工程构筑
为百姓健康守护

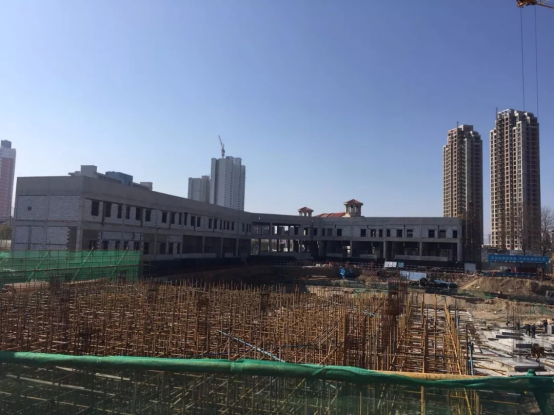

西安国际医学中心项目

       当年味渐渐淡去,当新年朝阳升起,国际医学中心项目部在新征程路上再次出发,作别假日安逸,抖擞奋斗精神,协调各方有序推进施工,脚踏实地走好每一步,高效务实工作每一天,看着不断刷新的进度表,我们欣喜之余凝聚团结力量,向着曙光挺进!

       1.  E楼主体施工完成,环道负一层墙柱钢筋施工;
       2.  E楼室内装修工程准备开始施工;
       3.  ABCD楼最快已施工至主体6层:
       4. 主楼地下室外墙防水施工;
       5. 主楼室外回填土施工;
       6. 后勤保障楼 :外幕墙石材施工完成,保障楼一段地下室砌体施工;
       7. 第二口深水井施工一开完成;

商洛国际医学中心项目

       新年伊始,万象更新。商洛国际医学中心项目工地呈现出一派热闹忙碌的景象,大家都在你争我赶的为项目建设做出自己的一份努力,砥砺前行,脚踏实地,齐心协力为医院的建设做出巨大的贡献。目前项目建设进度如下:

1#医疗综合楼完成A、B、C塔楼基础工程

(A塔楼)

(B塔楼)

(C塔楼)

1#地库完成南区基础工程,C5、A8区完成地下室结构工程。

(C5、A8区)

(南区)

5#后勤保障楼、8#倒班宿舍楼、9#行政楼完成主体结构工程。

(5#后勤保障楼)

(8#倒班)

(9#行政楼)

6#体检中心完成基础工程。

7#高压氧舱完成一层主体结构工程。

西安国际生殖医学中心项目

       截止2018年2月28日,西安国际生殖医学中心主入口伸缩门已安装。室外道路、景观、停车位、绿化已完成。室内一层接待大厅布局造型、装饰效果造型已完成,二至五层净化区域、诊断室、手术室、日间病房、多功能会议室、简餐厅已完成。地下负一层各类储存室及设备用房已完成。室内装饰装修已完成总工程量的95%。

       设施设备安装:洁净空调系统安装完成,新风系统安装完成,消防系统安装完成,电梯安装调试完成,高低压配电室通电运行,室内照明系统完成,给排水系统正常连接。现阶段因医学要求,室内个别区域做布局及功能性调整。

西安高新医院二期扩建项目

       西安高新医院改扩建项目春节收假后立即投入到项目建设中,目前项目如火如荼、工地现场各角落活跃着工人忙碌的身影以及管理人员来往身影。

       截止目前项目已完成全部土方外运工作(除预留回填土方)。基坑支护锚索挂网喷面工作剩余5%,预计本周基本完成。CFG桩基工程与基础垫层浇筑进行流水施工,分四个区域逐步完成。桩基工程已完成70%,基础垫层浇筑完成35%。基础防水卷材铺设完成30%。基础筏板钢筋工程开始加工。主要机械设备塔吊安装完成,经检测符合要求。工程施工主要材料如:模板、钢筋、砌块等已进场并完成三方验收及现场材料取样送检工作。目前,项目整体进展节奏飞快,力争在2018年完成主体建设!
